【大型設備 狭小地 搬入】クレーン・重機不可の現場を攻略。重量鳶が伝授する「横引き・門型」の特殊技術と注意点

「クレーンが届かない」「天井が低すぎて揚重できない」「搬入口が狭く重機が進入不能」


大型設備の導入や更新において、このような物理的制約を理由に他社から「施工不可」と断られた経験はありませんか? 都心部のビル地下機械室、入り組んだ既存工場の奥、あるいは高架下の狭小スペース。こうした現場では、重機のパワーに頼る一般的な搬入手法は通用しません。


しかし、重機が使えないことは、搬入を諦める理由にはなりません。私たち重量鳶(じゅうりょうとび)は、クレーンに代わる「横引き(よこびき)」や「門型(もんがた)」といった特殊機材、そして数ミリ単位の隙間を読み切る経験則を駆使し、不可能に見えるルートを攻略します。


本記事では、埼玉県や東京都を中心に数々の「難所」を突破してきた土屋重量機設が、狭小地での大型設備搬入における独自の特殊技術と、施工前に必ず押さえておくべき注意点を徹底解説します。


【目次】

-なぜ「狭小地」の搬入は他社に断られるのか?

-重機不可の現場を攻略する「重量鳶の2大特殊技術」

-狭小地・難所における搬入成功事例

-狭小地搬入で絶対に無視できない「3つの重要注意点」

-「一括施工」が狭小地搬入の成功率を劇的に高める理由

-まとめ


■なぜ「狭小地」の搬入は他社に断られるのか?

一般的な運送会社や設備会社が施工を断る最大の理由は、彼らの施工計画が「重機(クレーンや大型フォークリフト)の使用」を前提としているからです。重機が使えない現場は、彼らにとって「手段がない」現場と同義なのです。


-重機依存の施工計画が直面する「3つの壁」

作業半径の壁:

都心部のビルや入り組んだ工場では、ラフタークレーンのアウトリガー(足)を広げるスペースがなかったり、設置場所がクレーンの「作業半径」の外側にあったりします。ブームが届かなければ、その時点で「施工不可」と判断されます。


高さ制限(ヘッドクリアランス)の壁:

地下機械室や高架下、あるいは既存の配管が張り巡らされた工場内では、揚重(吊り上げ)のための高さが足りません。クレーンは「吊る」ための高さが必要ですが、数センチの余裕しかない現場では、重機はただの巨大な障害物になってしまいます。


耐荷重と搬入口の壁:

重機自体の重量が数トンから数十トンあるため、床の耐荷重が低い現場や、入り口が狭い屋内には重機を持ち込むことすらできません。「機械は小さいが、運ぶための重機が入らない」という逆転現象が、断られる現場の典型例です。


-「搬入不可」の判断基準と、重量鳶が考える「突破口」

多くの業者が「搬入不可」と判断する基準は、「既存のツール(重機)が適合するかどうか」にあります。対して、私たち土屋重量機設のような重量鳶の思考回路は異なります。


重量鳶の視点:

重機が入らないのであれば、現場に合わせて「その場に最適な搬入路と揚重機構を仮設する」という発想に切り替えます。


重機という「既製品の力」に頼るのではなく、「横引き(水平移動)」や「門型(ポータルクレーン)」といった、分解・組立が可能な特殊機材を駆使し、物理法則を利用した知恵で解決を図ります。これが、他社が断る現場でも私たちが「できます」と言える理由です。


重機不可の現場を攻略する「重量鳶の2大特殊技術」

-横引き(よこびき):数十トンの重量を自在に操る水平移動の極意

「横引き」とは、重機が進入できない屋内や高架下などで、重量物を水平方向にスライドさせて運ぶ技術です。


メカニズムと機材:

まずは数ミリの隙間に爪ジャッキを差し込み、重量物を数センチずつ「ジャッキアップ」します。そこに、産業用の超高性能ローラー(チルローラー等)を配置。床面には、わずかな凹凸による衝撃を殺し、滑らかな軌道を確保するための「鋼板(鉄板)」を敷き詰めます。


物理を味方につける:

単に押すだけではなく、チェンブロックやウインチを用いて、計算された張力で引き寄せます。この手法の最大の利点は、「天井の高さに依存しない」こと。機械が通れるだけの高さがあれば、たとえ数十トンの設備であっても、ミリ単位の精度で奥まった設置場所まで誘導することが可能です。


-門型(もんがた):室内や屋上に出現する「仮設のクレーン」

クレーン車がブームを伸ばせない屋内や、作業半径の制約でクレーンが届かない屋上の角地などで威力を発揮するのが「門型(ポータルクレーン)」です。


機材の特性:

門型は、その名の通り「門」の字の形をした昇降機材です。パーツ単位で搬入できるため、エレベーターや狭い通路を通って設置場所まで運び込み、その場で組み立てることができます。


狭小地での役割:

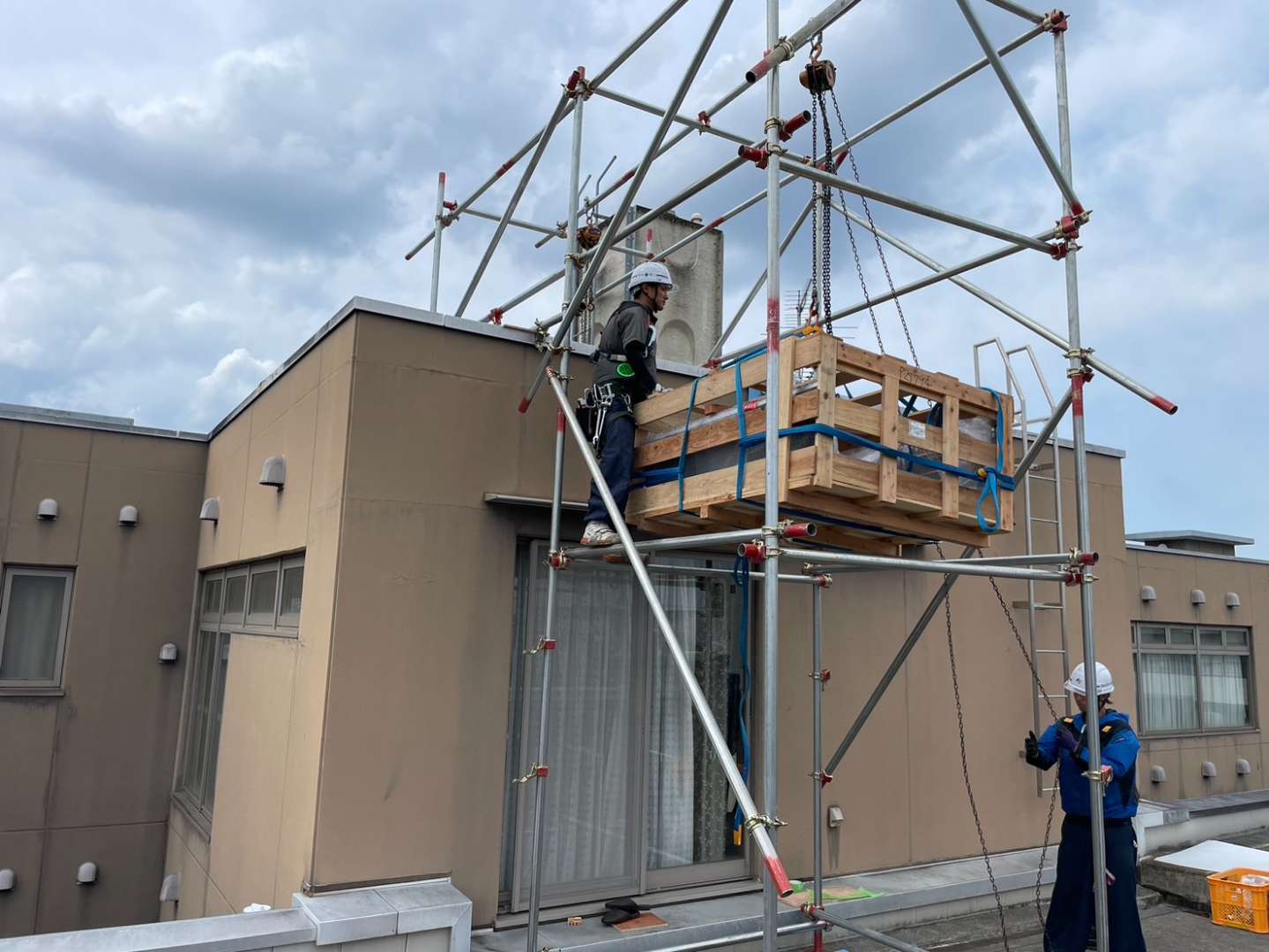

例えば、屋上の基礎(下駄基礎)の上にキュービクルを据え付ける際、横引きだけでは「高さ」が足りず基礎を越えられません。ここで門型を組み上げ、重量物を垂直に吊り上げることで、クレーン車なしでの据付を完結させます。クレーン車のような「巨大な旋回スペース」を必要とせず、機械の真上の空間さえあれば作業ができる点が、狭小地における最大の強みです。


■【実例紹介】狭小地・難所における搬入成功事例

「物理的に不可能」と思われた現場を、技術と知恵で突破した3つの事例です。


【高架下】重機不使用:1.5トン高圧盤の横引き搬入(東京都)

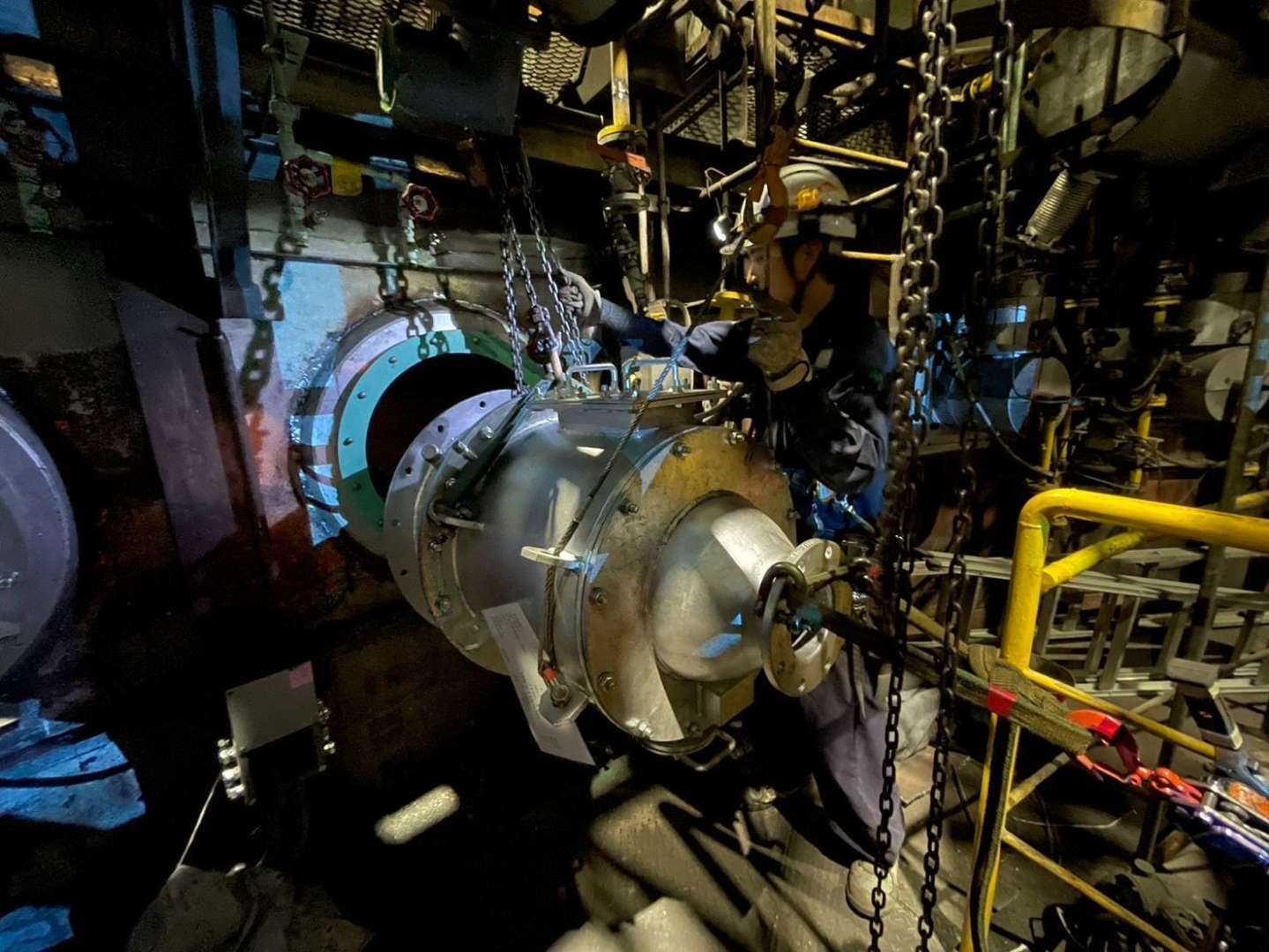

東京都内の鉄道高架下において、受変電設備(高圧盤)の新設工事を行いました。

施工事例:東京都 高架下高圧盤新設 搬入据付工事

現場の制約:

頭上に線路や道路が走る高架下は、天井高が極端に低く、ラフタークレーンのブームを伸ばすことが一切できません。また、搬入口までの通路も大型フォークリフトの旋回が不可能なほど狭い状態でした。

解決策:

1面あたり約1.5トンの高圧盤計4台に対し、トラックの荷台から直接ジャッキアップを行い、チルローラー(特殊運搬ローラー)を装着。床面には鋼板を敷き詰め、数ミリ単位のクリアランスを維持しながら、人力とウインチのみで指定位置まで「横引き」で搬入しました。

結果:

重機を一切使わないことで、高さ制限の問題を完全にクリア。周囲の稼働を止めることなく、安全に据付を完了させました。


【学校・老人ホーム】クレーン不可:階段手揚げ・手運び搬入(横浜市・練馬区)

公共施設や福祉施設では、建物が密集しており、中庭や奥まった機械室にクレーンが届かないことが多々あります。

施工事例:東京都練馬区 老人ホーム 空調機更新工事

施工事例:【神奈川県 横浜市 空調設備搬入・据付】小学校 新設室外機搬入・据付工事(階段手揚げ搬入)

現場の制約:

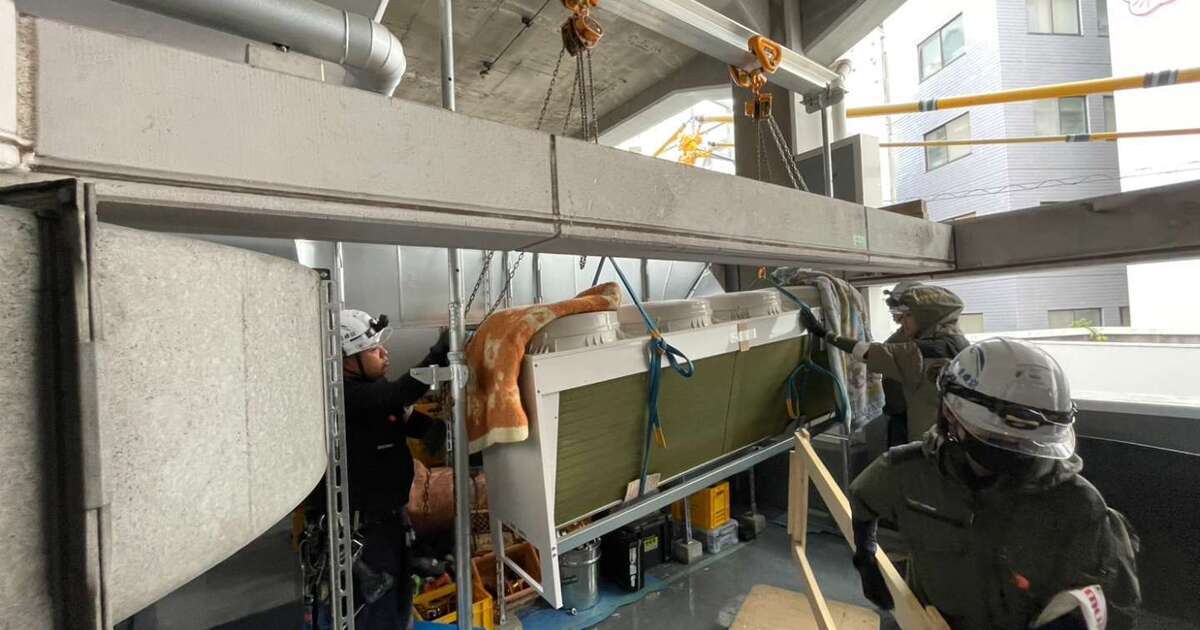

横浜市の小学校や練馬区の老人ホームにおいて、空調機・室外機の更新が必要でしたが、レッカーの設置スペースがなく、搬入経路は狭い階段室のみという状況でした。

解決策:

機器を分解・養生し、重量鳶の伝統技術である「手揚げ・手運び」、あるいは仮設足場を利用したステージ上への滑り込ませを実施しました。

結果:

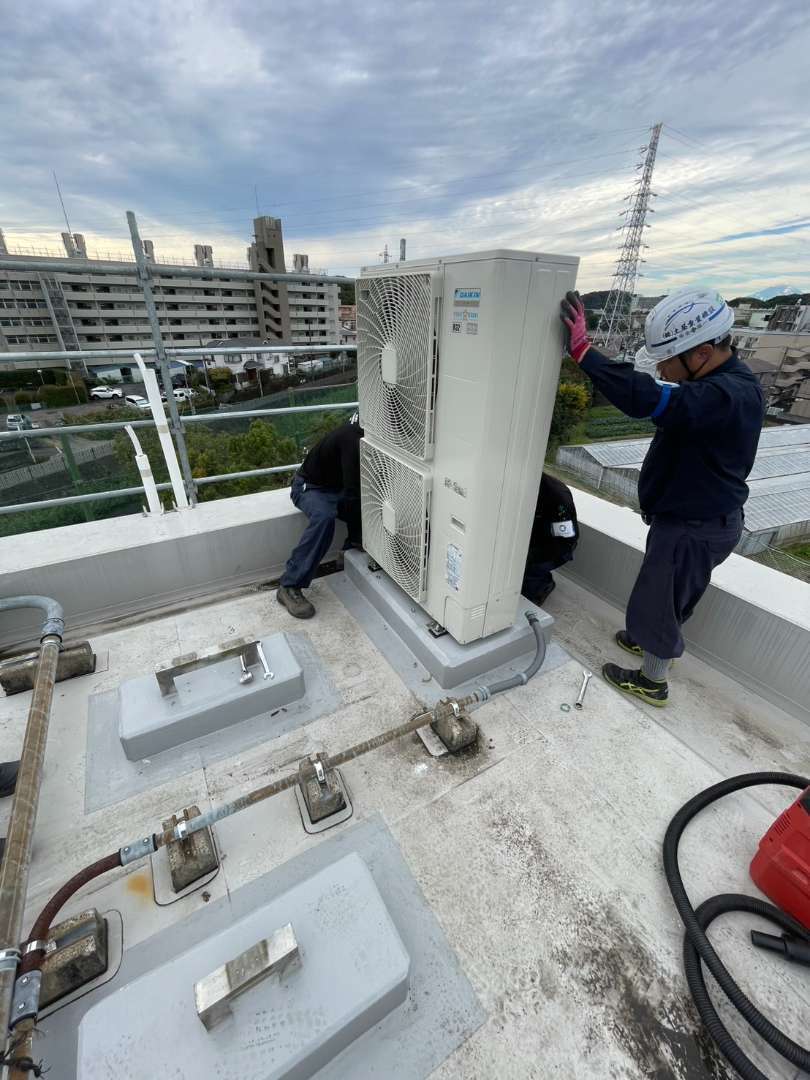

大型重機をチャーターするコストを削減しつつ、施設利用者の動線を妨げない最小限のスペースで作業を完結。狭小地ならではの「人の手」による緻密な作業が功を奏しました。


■狭小地搬入で絶対に無視できない「3つの重要注意点」

狭小地での搬入は、一歩間違えれば建物や設備の破損に直結します。プロが現場調査で必ず確認するポイントです。


床荷重と養生計画の徹底:

狭いスペースで重量物を移動させる際、荷重は一点に集中します。特に古いビルの地下や屋上では、床の耐荷重を超えないよう、厚鋼板や合板を多層的に敷き、圧力を分散させる緻密な計算が不可欠です。


クリアランス(隙間)のミリ単位管理:

機械が通れる幅があれば良いわけではありません。「作業員の指が入るスペース」「曲がり角での内輪差」「ジャッキアップに必要な高さ」など、施工時に必要な余白を事前にシミュレーションしなければ、現場での立ち往生を招きます。


既存構造物への負荷軽減:

狭小地では壁や天井、既存の配管との距離が極めて近くなります。接触を避けるための「吊り具」の選定や、万が一の接触に備えた防護措置など、重量鳶ならではの「守り」の技術が成否を分けます。


■「一括施工」が狭小地搬入の成功率を劇的に高める理由

狭小地の搬入計画は、ミリ単位の計算に基づいています。ここで最も避けなければならないのは、輸送業者と重量鳶の間で発生する「情報の断絶」です。


-輸送と搬入の「数センチの齟齬」が招く致命的なトラブル

例えば、都心の地下機械室へ大型機器を搬入する場合、トラックの荷台の高さと搬入口の天井高の差がわずか5cmしかないというケースがあります。


分離発注のリスク:

運送会社は「道路を走ること」を優先した車両を選びますが、その荷台の高さが搬入に使用するジャッキやローラーの厚みを考慮していない場合、現場に着いた瞬間に「降ろせない」「中に入れられない」という事態に陥ります。

一括施工の解決力:

土屋重量機設のような一括施工業者は、自社の輸送車両と搬入用機材(横引きローラーや門型)の相性を完璧に把握しています。トラックの選定段階から据付時のクリアランスを計算に入れているため、現場での「想定外」を物理的に排除できます。


-管理コストの削減と責任の明確化

狭小地での作業は、通常よりも時間がかかり、予期せぬ微調整が必要になります。


タイムロスの排除:

トラックの到着と搬入チームの待機を秒単位で同期できるため、交通規制が必要な狭い路地などでも、最短時間で荷降ろしを完了させ、近隣住民や他の工程への影響を最小限に抑えられます。

一貫した品質管理:

輸送時の固定(固縛)から、搬入時の吊り上げ、最終的な据付まで一つのチームが責任を持つことで、万が一の接触リスクや不具合に対しても、責任の所在が明確な安心のサポート体制を維持できます。


■まとめ

「大型設備を狭い場所に入れる」というミッションにおいて、最大の武器は重機のパワーではなく、現場の状況に合わせて最適な搬入路を造形する「重量鳶の知恵」と「特殊機材」です。


クレーンが届かないのであれば「横引き」で滑らせ、天井が低いのであれば「門型」で吊り上げ、物理的に重機が入れないのであれば、伝統的な「手揚げ・手運び」を現代の機材でアップデートした手法を採る。こうした柔軟な発想こそが、他社に「施工不可」と断られた現場を攻略する唯一の鍵となります。


埼玉県や東京都を中心とした一都三県で、私たちは数多くの難所を突破してきました。高架下の低天井、ビルの屋上の死角、そして既存設備がひしめき合う工場内。どのような厳しい環境下であっても、徹底した現地調査に基づき、床の耐荷重からミリ単位のクリアランスまでを緻密に計算した「勝てる施工プラン」をご提案いたします。


狭小地への搬入を諦める前に、まずは重量鳶のプロフェッショナルである土屋重量機設にご相談ください。私たちは、困難な現場を「技術」と「誠実さ」で完遂し、お客様の設備導入を確実に成功へと導きます。
