【年末年始の工場設備更新】休業期間に重量物の撤去・搬入・据付を終えるには?重量鳶が事前準備と工程計画を解説

年末年始などの工場休業期間を利用して、老朽化した機械やボイラー、生産設備の更新を計画する企業は少なくありません。しかし、工場が停止してから既存設備の撤去を始めれば、そのまま予定どおり新設設備まで据え付けられるとは限りません。


重量物を伴う設備更新では、既存機器の撤去・分解・搬出、新設機器の荷下ろし・搬入・横引き・据付など、複数の工程が連続します。さらに、機器の重量や寸法、搬入口の幅、天井高、床の状態、クレーンの設置位置、前面道路の広さなどによって必要な重機や施工方法も変わります。


特に年末年始の工事では、工場の再稼働日が決まっていることが大きなポイントです。重量物工事が遅れれば、その後に予定されている配管・電気・設備接続・試運転などの工程にも影響する可能性があります。そのため、休業期間に入ってから施工方法を考えるのではなく、事前の現地調査と工程設計によって「どの順番で撤去し、どの方法で新しい設備を搬入するか」まで決めておくことが重要です。


株式会社土屋重量機設では、既存設備の撤去・搬出から、新設設備の搬入・据付、レベル調整、アンカー施工まで対応してきた実績があります。実際に千葉県柏市では、既存の貫流ボイラー4台を撤去し、新設ボイラー4台をマシンローラーで横引きして据え付ける更新工事を行っています。


本記事では、年末年始など限られた工場停止期間を活用して設備更新を進めたい担当者に向けて、重量物の撤去・搬入・据付を予定期間内に進めるための事前準備、現地調査、重機選定、工程計画について、重量鳶の視点から詳しく解説します。


<目次>

  • 年末年始の工場設備更新は再稼働日から逆算して計画する
  • 休業前までに確認しておきたい既存設備・新設設備の情報
  • 撤去・搬出・新設機器の搬入を一つの工程として計画する
  • クレーン・フォークリフト・マシンローラーをどう選定するか
  • 貫流ボイラー4台を撤去・搬入した工場設備更新事例
  • 限られた工場停止期間で手戻りを防ぐための現地調査
  • まとめ:年末年始の設備更新は重量物工事を早い段階から工程に組み込む


■年末年始の工場設備更新は再稼働日から逆算して計画する

年末年始の休業期間を利用して工場設備を更新する場合、工事計画の起点になるのは「休業開始日」ではなく「いつ工場を再稼働させるか」です。重量物の撤去・搬入・据付は、その後に続く配管、電気、設備接続、試運転などの前工程になることが多く、重量物工事が遅れると後続作業の開始もずれ込む可能性があります。そのため、限られた停止期間を有効に使うには、再稼働日から逆算して各工程の完了期限を決める必要があります。


—工場停止期間に行われる重量物工事を整理する


設備更新では、既存機器の停止後に撤去・分解・搬出を行い、新設機器を荷下ろしして搬入経路を通し、所定位置まで横引きしたうえで据え付けます。現場によってはレベル調整やアンカー施工まで重量鳶が担当します。土屋重量機設が千葉県柏市で行った貫流ボイラー4台の更新では、既存ボイラーを撤去して16トンラフターで搬出し、新設ボイラー4台を荷下ろし後、マシンローラーで横引きし、据付・レベル調整・アンカー施工まで行っています。


—重量物工事の遅れが後工程へ与える影響

設備が予定位置に据え付けられなければ、接続工事や調整作業へ進めないケースがあります。さらに、搬出経路が想定より狭い、クレーンを予定位置に設置できない、既存設備が一体で撤去できないといった問題が当日に判明すると、工法変更や機材の再手配が必要になります。年末年始のように施工可能日が限られる時期ほど、この手戻りは工程全体への影響が大きくなります。


—再稼働日から逆算して事前準備を終える

重要なのは、休業前に現地調査を行い、機器重量・寸法、搬出入経路、床条件、クレーン設置位置、使用機材、人員、他業者との工程を確定しておくことです。重量鳶工事だけでなく、その前後の作業まで時系列で整理することで、「撤去したが新設機器が入らない」「据付が遅れて後工程に渡せない」といった事態を防ぎやすくなります。


特に複数台を入れ替える現場では、撤去順序と新設機器の搬入順序が食い違うだけでも作業スペースを圧迫します。車両の到着時間や一時置き場まで含め、現場全体の動きを事前に組み立てることが短い停止期間を守るポイントです。


■休業前までに確認しておきたい既存設備・新設設備の情報

年末年始の工場休業期間を使って設備更新を進める場合、施工日程を決める前に「何を撤去し、何をどこへ据え付けるのか」を具体的に整理する必要があります。重量物の搬出入は、機器の重量だけでは施工方法を決められません。既存設備と新設設備の図面、外形寸法、設置位置、搬出入経路、床条件、クレーンの設置条件まで確認して初めて、必要な重機・人員・作業時間を組み立てられます。


—既存設備と新設設備の重量・寸法を確認する

最初に確認したいのは、既存設備と新設設備それぞれの重量、幅、奥行き、高さです。特に新設機器は図面を用意し、重量と高さを早い段階で確認します。既存設備の図面が残っていない場合は、現地調査で実測します。既存設備と新設設備の大きさが異なれば、同じ搬入口を使用できるとは限らないため、撤去と搬入を別々に確認することが重要です。


—搬出入口から据付位置までの経路を調査する

工場内では、扉幅、天井高、通路幅、段差、曲がり角、既存配管や設備との干渉を確認します。機器自体が通っても、台車やローラーに載せた状態では高さが収まらないケースも考慮が必要です。また、重量物を方向転換できるスペースがあるか、一時的に機器を置ける場所があるかも工程に影響します。


—床条件とクレーン設置条件を確認する

重量のある設備では、搬送経路の床が荷重に耐えられるかを確認し、必要に応じて鉄板などによる養生や荷重分散を検討します。クレーンを使用する場合は、機器重量だけでなく作業半径、建物高さ、前面道路の幅、電線、地盤、交通状況も確認します。能力の大きなクレーンでも、現場へ設置できなければ使用できません。


—機器納入日と他業者の工程まで共有する

年末年始のように施工可能日が限られる場合は、機器の納入日時、搬出車両、新設機器の搬入車両、配管・電気など後工程の開始時刻まで共有しておくことが重要です。休業前の現地調査で情報を揃え、当日に判断する項目をできるだけ減らすことが、限られた停止期間で設備更新を進めるための基本となります。


■撤去・搬出・新設機器の搬入を一つの工程として計画する

年末年始の工場設備更新では、既存設備の撤去と新設設備の搬入を別々の工事として考えると、限られた停止期間を有効に使いにくくなります。重要なのは、「何を先に出し、どのタイミングで新しい機器を入れ、どこまで据付を終えて次工程へ渡すか」を一つの流れとして組み立てることです。特に複数台の設備を入れ替える場合は、撤去順序と搬入順序が現場の作業スペースや車両配置に大きく影響します。


—既存設備をどの順番で撤去するか決める

最初に、既存設備の重量・寸法・設置位置を確認し、どの機器から撤去するかを決めます。搬出経路上に他の設備がある場合や、一体では搬出口を通らない場合は、分解や一時移動が必要になることもあります。撤去後にできる空きスペースを、新設機器の仮置きや横引きに利用できるかまで考えておくと、工程を組みやすくなります。


—搬出車両と新設機器の搬入タイミングを合わせる

既存機器を大型車へ積み込んだあと、同じクレーンや作業スペースを新設機器の荷下ろしに使える場合があります。千葉県柏市の貫流ボイラー更新では、既存ボイラー4台を撤去して16トンラフターで大型車へ積み込み、その後、新しいボイラー4台を荷下ろしし、マシンローラーで据付位置まで移動しています。撤去・搬出・搬入を連続して考えることの分かりやすい事例です。


—新設機器は据付位置までの移動方法まで決める

荷下ろしできても、そこから設置場所まで運べなければ工事は進みません。フォークリフト、マシンローラー、台車、横引きなど、現場条件に合う方法を事前に選定します。通路幅、曲がり角、段差、床条件、一時置き場の有無まで確認し、搬入後の方向転換や位置決めも想定します。


—後工程へ引き渡せる状態を明確にする

重量物工事の完了地点も事前に決めておくことが重要です。柏市の事例では、ボイラーの据付後にレベル調整とアンカー施工まで行っています。どこまでを重量鳶が担当し、どこから配管・電気・設備業者へ引き継ぐかを共有しておけば、休業期間中の工程がつながりやすくなります。年末年始の設備更新では、個々の作業時間よりも、撤去から次工程までの「つなぎ」を設計することが手戻り防止につながります。


■クレーン・フォークリフト・マシンローラーをどう選定するか

工場設備の更新では、機器を「持ち上げる」「運ぶ」「据え付ける」という動作ごとに、適した機材を選ぶ必要があります。重量が大きいから大型クレーンを使えばよい、という単純な話ではありません。機器重量、作業半径、道路幅、工場内の通路、床条件、天井高、搬入経路の曲がり方などを確認し、複数の機材を組み合わせて施工方法を決めます。年末年始のように工期が限られる工事では、当日の機材変更を防ぐためにも、現地調査で使用条件を確定しておくことが重要です。


—クレーンは機器重量と作業半径から選定する

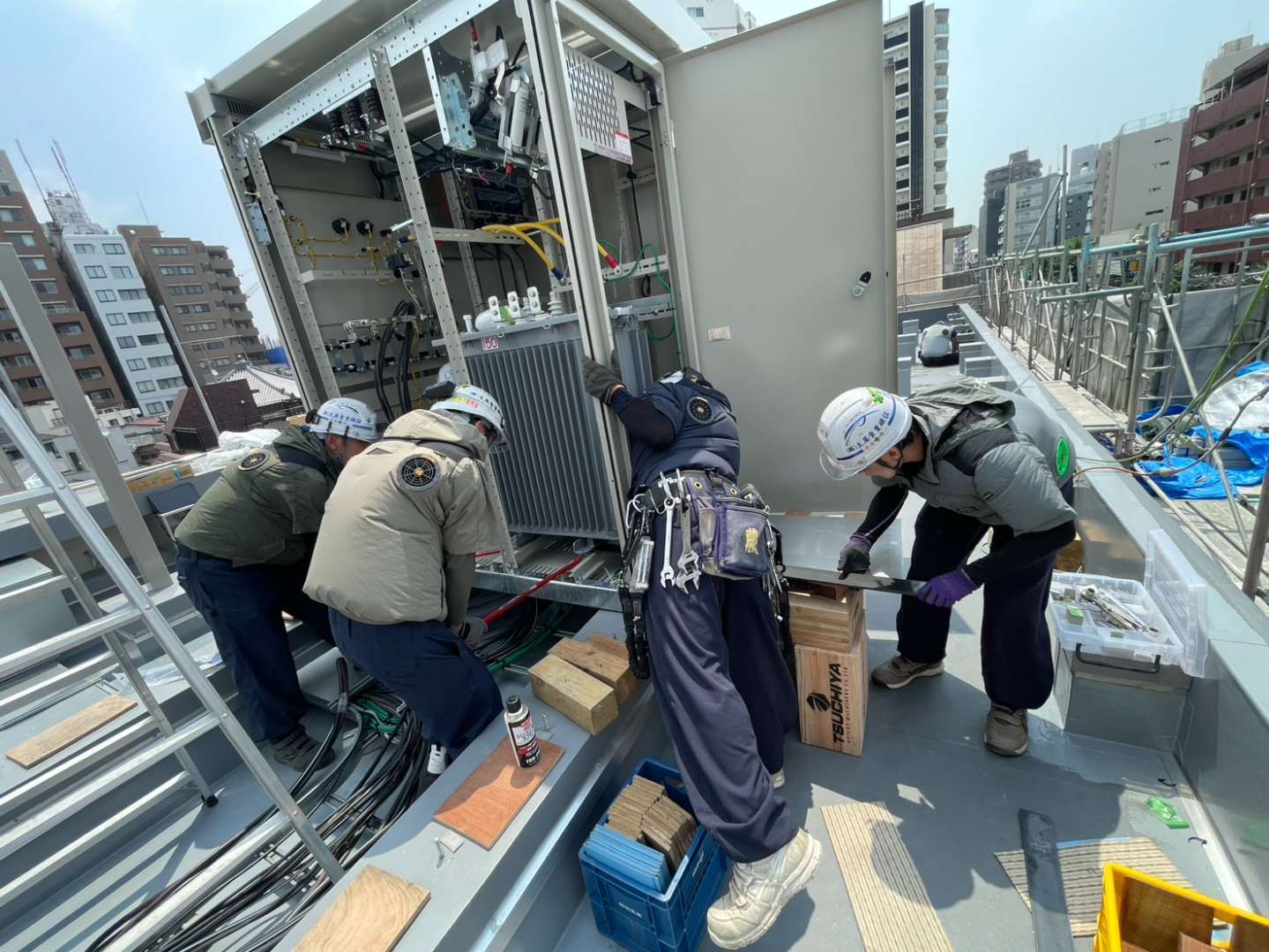

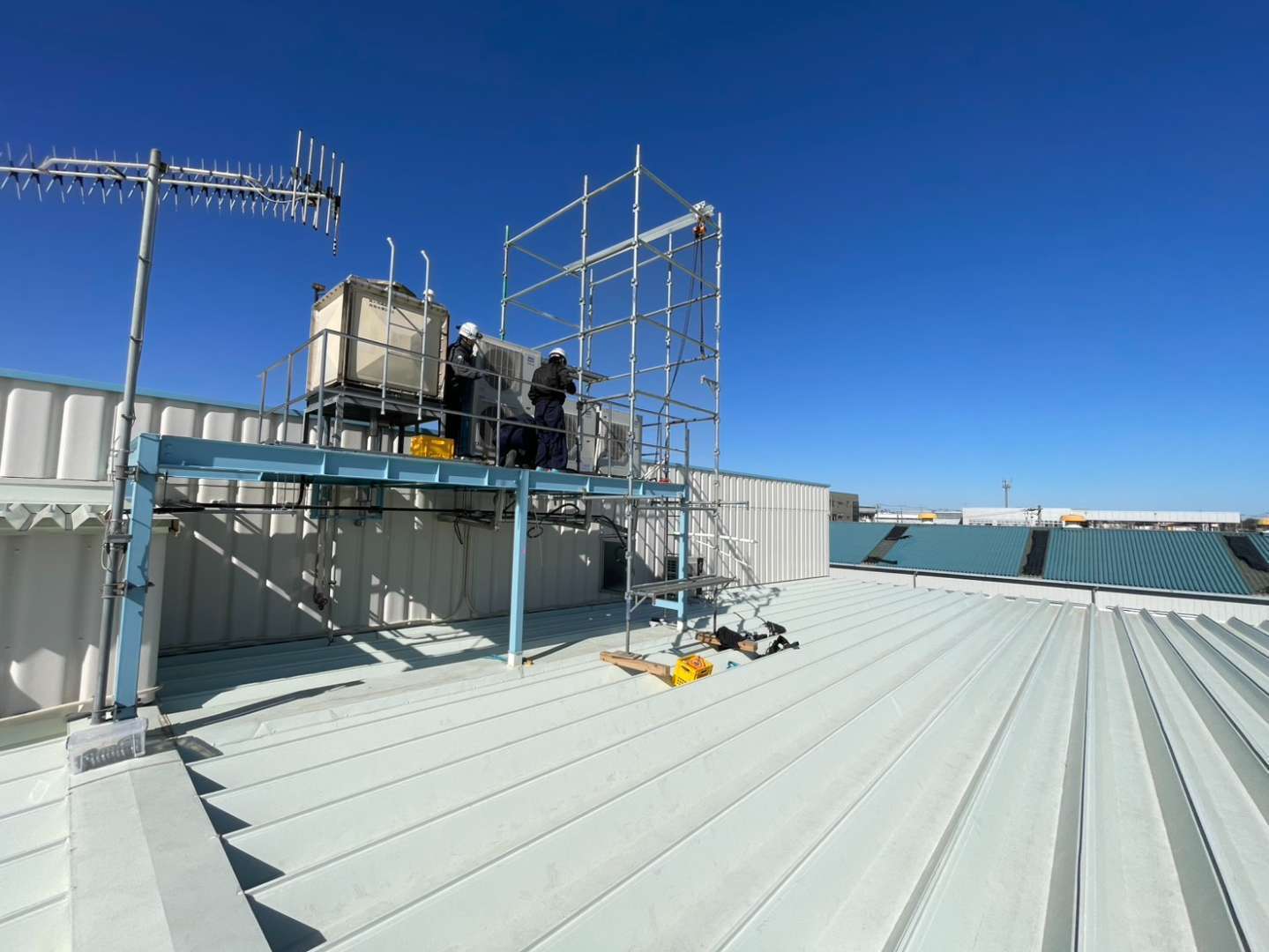

クレーンは吊り荷の重量だけでなく、クレーン本体から荷物までの距離である作業半径によって吊上げ能力が変わります。さらに、前面道路が狭い、電線がある、地盤条件に制約がある場合は、能力上使用できる機種でも現場に設置できないことがあります。土屋重量機設の施工事例では、柏市の貫流ボイラー更新で16トンラフター、鹿沼市の業務用室外機更新で80トンラフターを使用しており、現場条件によって必要なクレーンが異なることが分かります。


—フォークリフトは荷重だけでなく旋回スペースも確認する

フォークリフトを使用する場合は、機器重量に対応する能力だけでなく、フォークを差し込める位置、走行路、旋回スペース、床条件を確認します。能力が足りていても、工場内で方向転換できなければ使用できません。設備の形状や重心によっては、フォークリフト以外の方法を選ぶ必要があります。


—マシンローラーは工場内の横引きで有効

クレーンで荷下ろしした機器を据付位置まで運ぶ際には、マシンローラーなどを使って横引きする方法があります。柏市の事例では、新設ボイラー4台を荷下ろし後、マシンローラーでころ引きして設置位置まで移動しています。重機が入りにくい工場内でも、床条件と搬送経路を整えれば重量物を移動させられる点が特徴です。


—一つの機材に頼らず工程全体で組み合わせる

実際の設備更新では、クレーンで荷下ろしし、マシンローラーやフォークリフトで横持ちし、最後に位置調整して据え付けるなど、複数の手段を連続して使います。機器の重量だけでなく、搬出・搬入・据付の全工程を見ながら機材を選ぶことが、短い工場停止期間で手戻りを減らすポイントです。


≫≫≫土屋重量機設では現調から見積、お困りごと含めてご解決いたします。


■貫流ボイラー4台を撤去・搬入した工場設備更新事例

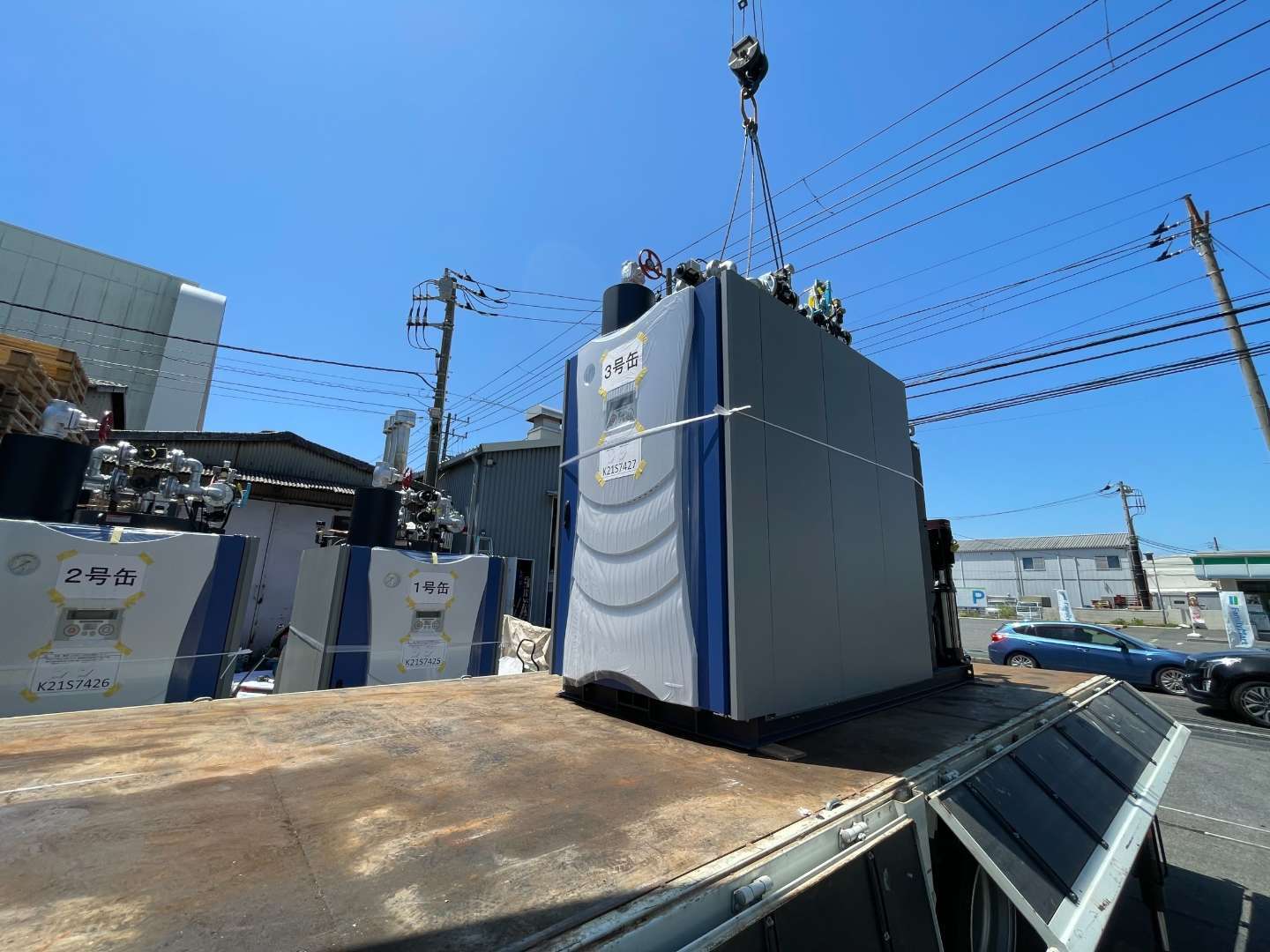

年末年始など限られた工場停止期間で設備更新を行う際は、撤去・搬出・新設機器の搬入・据付を別々に考えるのではなく、一連の工程として組み立てることが重要です。土屋重量機設が千葉県柏市で行った貫流ボイラー4台の更新工事は、その考え方が分かりやすい事例です。既存設備を撤去した後、16トンラフターで大型車へ積み込み、新設ボイラー4台を荷下ろしし、マシンローラーで設置位置まで横引きしました。さらに、据付後のレベル調整とアンカー施工まで対応しています。


—既存ボイラー4台を先に撤去して搬入スペースを確保

複数台を更新する現場では、既存機器をどの順番で搬出するかが重要です。撤去が中途半端な状態で新設機器が到着すると、仮置き場所や搬送経路が不足する可能性があります。この事例では、まず既存ボイラー4台を撤去し、16トンラフターで大型車へ積み込むことで、新設設備を受け入れるための作業空間をつくっています。


—新設4台は荷下ろし後にマシンローラーで横引き

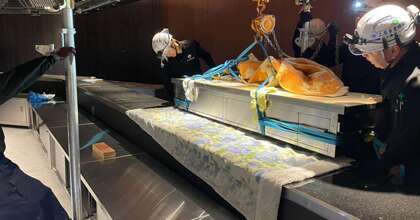

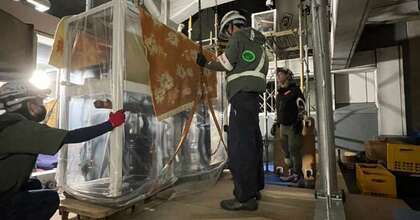

新設ボイラーは、クレーンで荷下ろしした後にマシンローラーを使用して設置位置まで移動しました。工場内ではクレーンが据付位置まで直接届くとは限らないため、「吊る工程」と「横に運ぶ工程」を分けて計画します。搬送中は通路幅や床条件、曲がり角を確認し、4台それぞれの設置順序まで考える必要があります。


—据付・レベル調整・アンカー施工まで次工程につなげる

設置場所へ運んだ後は、ボイラーの位置を合わせ、レベル調整とアンカー施工まで行いました。ここまで完了すれば、配管や電気などの後工程へ引き渡しやすくなります。工場停止期間が短いほど、重量鳶の工程だけを最短化するのではなく、撤去から後工程への引き渡しまで滞りなくつなぐことが重要です。


この事例から分かるのは、複数台の設備更新では「撤去できるか」「搬入できるか」だけでなく、車両、クレーン、横引き、据付の順序まで事前に整理する必要があるという点です。


特に休業日数が決まっている工事では、機器の到着時間や搬出車両の退出時間まで工程表に落とし込み、現場内で待ち時間を生まない計画が求められます。


≫≫≫土屋重量機設の実際の事例はコチラから


■限られた工場停止期間で手戻りを防ぐための現地調査

年末年始の工場設備更新では、工事当日に初めて現場条件が分かる状態を避けることが重要です。停止期間が短いほど、搬出経路が通れない、予定していたクレーンが設置できない、床養生や補強が不足するといった手戻りが、そのまま再稼働スケジュールへの遅れにつながります。だからこそ、休業前の現地調査で「当日に判断すること」をできるだけ減らしておく必要があります。


—図面だけでは分からない現場条件を実測する

図面では機器寸法や建物形状を確認できますが、実際の現場には扉枠、梁、配管、段差、既存設備、床の凹凸などがあります。現地調査では、搬入口から据付位置まで実際の経路を歩き、扉幅、天井高、通路幅、曲がり角、段差を測定します。特に大型設備では、機器単体では通過できても、台車やローラーを使用した状態では高さや幅が収まらない場合があります。


—クレーンは道路側の条件まで確認する

クレーン作業を予定する場合は、機器重量と作業半径だけでなく、前面道路の幅、電線、地盤、交通量、クレーンを据えられる位置まで確認します。能力上は大型クレーンが適していても、道路幅が不足すれば使用できません。その場合は、小型クレーンと横引きを組み合わせるなど、別の施工方法を事前に検討します。


—床荷重と養生・補強も施工前に判断する

重量物を工場内で移動させる場合は、搬送経路の床状態も重要です。重量に応じてプラベニヤや鉄板による養生、荷重分散、必要に応じた下階からの支持を検討します。搬送中に床条件の問題が判明すると、追加手配によって工程が止まる可能性があります。


—代替案まで準備して現場に入る

現地調査の目的は、一つの工法を確定するだけではありません。予定ルートが使えない場合の別ルート、分割搬出、小型クレーン、人力横引きなどの代替案まで用意しておくことが重要です。限られた工場停止期間では、問題をなくすこと以上に、問題が起きたときに工程を止めない準備が手戻り防止につながります。さらに、設備業者・電気業者・運送会社と現地調査結果を共有しておけば、搬出入の時間帯や作業エリアの重複も調整しやすくなります。


■まとめ:年末年始の設備更新は重量物工事を早い段階から工程に組み込む

年末年始など限られた工場停止期間で設備更新を進めるには、休業開始後に撤去方法を考えるのではなく、再稼働日から逆算して重量物工事を工程へ組み込むことが重要です。既存設備の撤去・搬出、新設機器の荷下ろし・搬入・横引き・据付は連続した工程であり、一つでも遅れると配管・電気・設備接続など後工程の開始にも影響する可能性があります。


そのため休業前には、既存設備と新設設備の重量・寸法・図面を確認し、搬出口から据付位置までの扉幅、天井高、通路幅、段差、曲がり角、床条件を現地で確認します。クレーンを使用する場合は、作業半径だけでなく道路幅、電線、地盤、交通状況まで確認し、予定した重機を実際に設置できるか判断する必要があります。


また、設備更新では一つの工法だけを前提にしないことも大切です。搬出口を通れなければ分割、クレーンが据えられなければ小型機と横引きの組み合わせなど、代替案を事前に準備しておくことで、施工当日の判断による手戻りを減らせます。


株式会社土屋重量機設では、工場・プラントにおける重量物の撤去、搬出、搬入、据付などに対応しています。千葉県柏市では、既存の貫流ボイラー4台を撤去し、16トンラフターで搬出した後、新設4台をマシンローラーで横引きし、レベル調整・アンカー施工まで行いました。こうした複数台の入替では、撤去順序と搬入順序、車両配置、据付位置まで一体で考えることが重要です。さらに、重量鳶がどこまで施工し、どの時点で設備業者や電気業者へ引き渡すのかを事前に共有しておけば、現場内での待ち時間や作業の重複も抑えやすくなります。


—年末年始・工場休業期間の設備更新をご検討の方へ

「休業期間内に既存設備の撤去と新設機器の据付を進めたい」「大型設備を搬出できるか分からない」「クレーンを置けるスペースが限られている」といった段階でも、まずは現場条件を整理することから始められます。設備の重量・寸法・図面、現場住所、希望時期など分かる範囲の情報を用意し、早めに現地調査と施工計画の検討を進めることが、再稼働までの工程を守る第一歩です。
